Ciekawa końcówka, raczej pesymistyczna w kontekście ILS na obecnym pasie i w sprawie budowy nowego pasa.
https://www.rynek-lotniczy.pl/wiadom...lo--23106.html
Czyli po za ewentualnym zbazowaniem 6 maszyny przez Wizzair(ma przyznane sloty) najwcześniej kolejna maszyna na nocowanie od jakiejkolwiek lini lotniczej dopiero na sezon letni 2026.Częściowym „lekarstwem” na wskazaną przez pana kwestię będzie tymczasowy terminal, dzięki któremu zwiększymy liczby porannych wylotów. Powstanie PBZ-u, czyli preboarding zone – tak nazywamy tymczasową infrastrukturę – zwiększy liczbę gatów, bo nowe stanowiska postojowe dla kolejnych samolotów już czekają.
Maxima debetur CracoviaE reverentia.
Ciekawa końcówka, raczej pesymistyczna w kontekście ILS na obecnym pasie i w sprawie budowy nowego pasa.
skoro proezes czyta komentarze (o pietrowym terminalu) to w kontekscie pasa i protestow mieszkancow zwiazanych z nowa sciezka. Czy nie byl rozwazany wariant z okecia? mam na mysli pasow krzyzujacych sie - dluzszego nowszego z przesunieta sciezka zaopatrzonego w ILS cat III, ale wykorzstywanego tylko w przypadku gdy potrzebna wieksza dlugosc lub pogoda na ILS cat III oraz nazwijmy to podstawowego w obecnej lokalizacji z cat II uzywanego dla 99% operacji. moze taka umowa spoleczna bylaby do zaakceptowania. w WAW zdaje sie tez w uzyciu w wiekszosci jest jeden z pasow. oczyweiscie na czas budowy krzyzowki trzeba by zamknac lotnisko na kilka weekendow (w WAW jej remont wykonanao wlasnie weekendami) ale potem uzyskano by wieksza elastycznosc i nie trzebaby niwelowac przeszkod dla ILS catIII na obecnym pasie (chyba ze to bujda i wcale nic nie trzeba niwelowac).
W WAW cały czas w użyciu są dwa pasy jeden do startów drugi do lądowań.
W KRK ILS cat2 czy cat3 na starym pasie wymaga uzupełnienia oświetlenia. Jaki sens ma drugi pas krzyżujący się i jeszcze z takim wykorzystaniem jeden z cat2 używany w 99%, a drugi cat3 tylko jak nic nie widać? Totalnie bez sensu...
https://www.wnp.pl/logistyka/krakow-...ta,912247.html

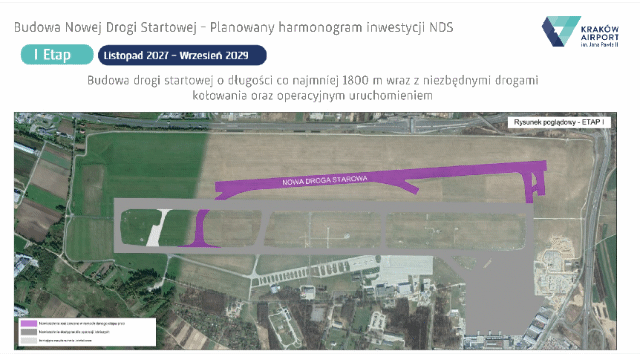

Krakowski zarząd prezentując założenia inwestycyjne dla tego lotniska, przekonywał, że budowa nowej drogi startowej ruszy już za 3 lata. - Wcześniej, bo w listopadzie 2027 roku, będziemy mogli przystąpić do wyboru wykonawcy robót budowanych – zapewniał wiceprezes Kardasiński.
- W 2029 roku ma zostać wybudowane pierwsze 1800 m; będzie już wtedy możliwe wykonywanie na niej operacji startów i lądowań.
- Drugi etap inwestycji, czyli wydłużenie drogi do docelowych 2800 m, ma się wydarzyć do 2030 roku.
- Ostatni etap, czyli wybudowanie m.in. dróg szybkiego zjazdu oraz wydłużenia części istniejącej drogi startowej, zakończy się do 2031 roku.

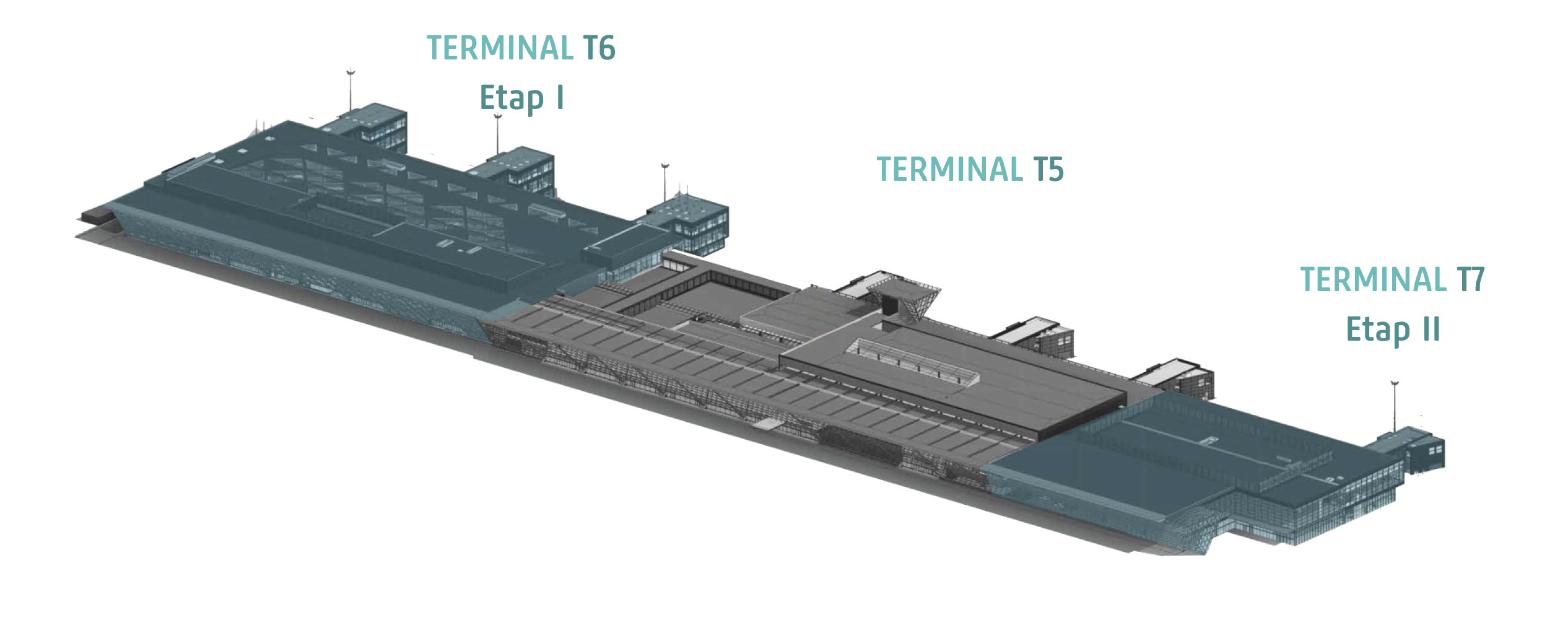

Wielka rozbudowa krakowskiego terminala. Szybciej jednak – tymczasowy, w miejscu po starym terminalu cargo
Już na przełomie drugiego i trzeciego kwartału 2025 roku ruszają procedury związane z rozbudową terminala pasażerskiego krakowskiego lotniska. Pierwszy etap rozbudowy ma zakończyć się w 2027 roku. Docelowa rozbudowa zakończyć ma się w tym samy roku, co oddanie do użytku nowej drogi startowej, czyli w 2031 roku.Powierzchnia terminala (po dwóch etapach rozbudowy) ma osiągnąć 120 tys. mkw. i ma mieć możliwość przyjęcia 19 mln pasażerów.
Maxima debetur CracoviaE reverentia.
Z tego rozbiegu 1800m przez rok to nie wchodzą w gre żadne ani Atlantyki, Bliski Wschód ale też nie ma szans na Kanary/Maroko.
Ryanair pewnie skasuje te rejsy i w ich miejsce uruchomi krótsze trasy lub większe częstotliwości. Do USA pewnie krew wyczuje Grupa Lufhansy+KLM, ale ruch na Bliski Wschód bez rejsów bezpośrednich to nie wiem jak zastąpić... musiałby Turkish wjechać 5x dziennie, a przecież umowa dwustronna
Via. Cypr, jak swego czasu robił to W6![]()
Maxima debetur CracoviaE reverentia.
Wszystko fajnie!
Szkoda że wszystko robione jest za późno.
Krakow odstaje pod każdym względem w przypadku infrastruktury lotniskowej i około lotniskowej.
przebudować trzeba drogi, terminal, pas i cały węzeł autostradowy.
Dodatkowo warto zaznaczyć że 2 największe porty w ciągu najbliższych lat będą w przebudowie. Zarówno WAW jak i KRK dobrnęły do swojego max.
Teraz jeszcze zauważyłem że te rysunki poglądowe są trochę nieaktualne🤣.
Nie ma na nich uwzględnionych nowych płyt postojowych.
No to może międzylądowania na tankowanie jak np. z Nose Be (LOT ląduje w Mombasie żeby zatankować drimka)?
No takie wspaniałe lotnisko, a nie mają jak w 3 lata wybudować całego nowego pasa?![]()
1. Oferta nr 1, BARTUS Aviation Spółka z ograniczoną odpowiedzialnością Spółka Komandytowa, 87-100 Toruń, ul. Trzcinowa 38 (REGON: 381398705) – cena brutto 18 766 979,78 zł;
2. Oferta nr 2, MBMT Sp. z o.o., ul. Forteczna 17b/10, 61-362 Poznań (REGON: 382330632) – cena brutto 11 610 616,64
Mozna dopytac o jaka inwestycje chodzi z tymi ofertami?
http://www.rynek-lotniczy.pl/wiadomo...nia-23490.html
Nie wygląda to dobrze
Myślę, że dorzucą te dwie bańki. Czekanie nie spowoduje, że w przyszłości będzie taniej.
Z tego, co dzieje się wokół Balic mam wrażenie, że najlepiej było by je zaorać... na co to komu...
Paranoja nie państwo...
